Trzeci etap budowy. Stawiamy mury na piętrze.
16 lipca rozpoczęliśmy kolejny etap budowy. Stropy na parterze ładnie wyschły więc zaczynamy stawiać mury na poddaszu. Rozpoczyna się 89 dzień budowy.
16 lipca rozpoczęliśmy kolejny etap budowy. Stropy na parterze ładnie wyschły więc zaczynamy stawiać mury na poddaszu. Rozpoczyna się 89 dzień budowy.
62 dzień budowy i zakończyliśmy stawiać parter. Strop zalany i czekamy miesiąc, aby rozpocząć stawiać mury na piętrze. Przez pierwszy tydzień beton na stropie był podlewany, aby nie popękał. Wszystko wygląda ślicznie.














21.05.2018r. pierwszy bloczek :) 33 dzień budowy

23.05.2018r. 35 dzień budowy
25.05.2018r. 37 dzień budowy

27.05.2018r. 39 dzień budowy
27.05.2018r. prąd :)

31.05.2018r. 43 dzień budowy



06.06.2018r. wylewka na garażu 49 dzień budowy
Teraz czekamy tydzień, aby wylewka na garażu dobrze wyschła i aby móc zrobić wylewkę na reszcie domu.
Zdecydowaliśmy się stawiać mury z Ytong Energo 48 cm – bloczki z betonu komórkowego, przeznaczone do wznoszenia murów jednowarstwowych pozwalają wznosić ściany o współczynniku przenikania ciepła na poziomie U=0,19 W/(m2K), bez dodatkowego ocieplenia. Oznacza to, że ściana spełnia nie tylko zaostrzone normy cieplne, które obecnie wynoszą U≤0,25 W/(m2K), ale także normy wyznaczone dla budynków energooszczędnych (U≤0,20 W/(m2K)).
21 maja przyjeżdża Ytong - 33 dzień budowy. Rozpoczynamy stawianie murów.
Fundamenty
19 kwietnia 2018r. rozpoczęliśmy pierwszy etap budowy. Prace trwały do 12 maja, czyli 24 dni.
Wylewka pod fundamenty 80 cm. Bloczek fundamentowy stawiany w poprzek 38 cm na 25 cm. plus 10 cm. styropian hydrofobowy niebieski o twardości 3000 kg na m2. W rezultacie dało nam to 48 cm szerokości fundamentów idealnie do szerokości bloczków Ytong Energo 48, który pozwala wznosić ściany o współczynniku przenikania ciepła na poziomie U=0,19 W/(m2▪K),bez dodatkowego ocieplenia. Zbrojenie drut 16 mm.

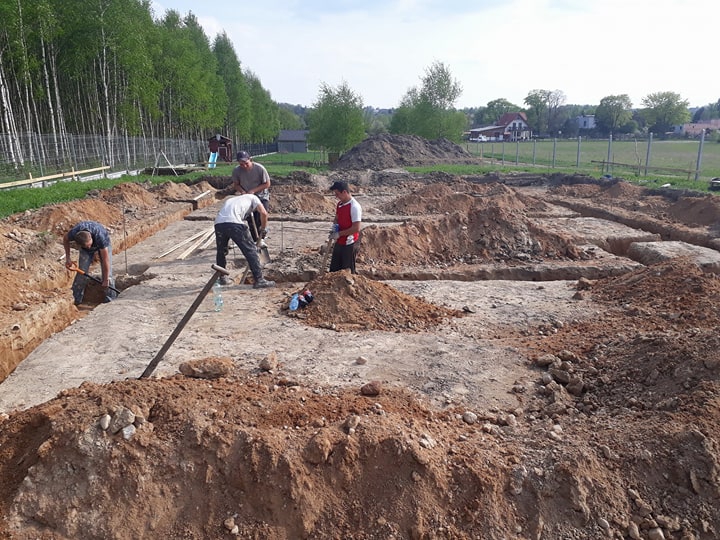

19.04.2018r. dzień pierwszy

23.04.2018r dzień piaty

25.04.2018r. dzień siódmy
30.04.2018r. dzień dwunasty


11.05.2018r. dzień dwudziesty trzeci

12.05.2018r. dzień dwudziesty czwarty i koniec prac przy pierwszym etapie budowy. Fundamenty zalane. Teraz czekamy tydzień, aby zacząc wznosić mury.
